台電四接環評延宕至7月底 環境部同意申請展延
2024/01/30
點擊時代時報/記者黃俊傑 報導
.jpg)
新聞視界時報 記者 王秉程 整理報導

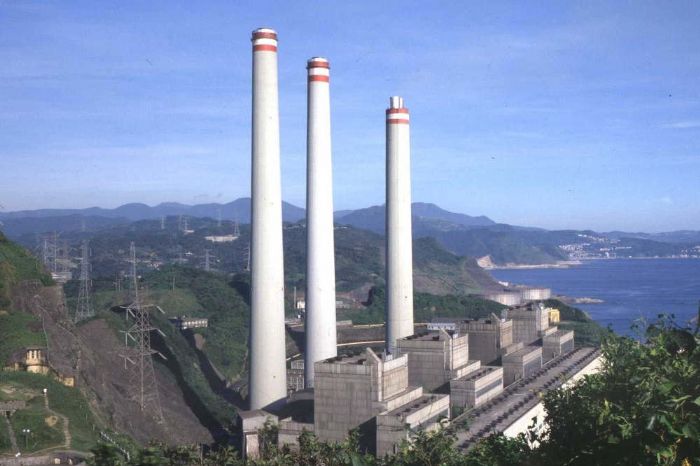

基隆協和電廠的更新改建計劃,包含第四天然氣接收站(四接)的建設,持續引發廣泛爭議,近期,環境部環保司長蔡孟裕透露,台灣電力公司(台電)已提出延期申請,指出仍需時間蒐集和補充相關資料,因此請求將環境影響評估(環評)的審查期限延長六個月至今年7月31日。
該更新改建案的核心在於拆除協和電廠現有的四部燃油機組,並替換為兩部總容量不超過260萬瓩的燃氣複循環機組,此外,計劃還涉及填海造陸來建設天然氣接收站,由於填海造陸可能對環境造成重大影響,包括對珊瑚和保育類動物如綠蠵龜及玳瑁的潛在威脅,因此遭到環保團體的強烈反對。
自2018年進入第二階段環評以來,台電曾於2019年提議減少填海面積,從29.8公頃降至18.3公頃,然而,經過數次嘗試闖關環評而未果後,台電在2022年提出最新方案,將填海面積進一步減少至14.5公頃,並計劃將該區域東移至西防波堤外側。
{{AD}}
儘管台電對方案進行了調整,環評委員會仍要求台電就東移方案提供更多具體量化數據和補充資料,2022年9月底,環評委員會決定延後補正再審,2023年5月,由於環保團體的抗議和基隆市政府的介入,環評會議未能順利進行。
新任環境部長薛富盛上任後,四接議題成為其重點關注的事項,薛富盛承諾會與環保團體和基隆市政府進行溝通,但環評初審的召開進度仍未明確。
蔡孟裕指出,由於環評委員於去年進行了更替,因此在去年9月底和12月12日邀請了新任環委進行現場勘查,並要求台電在今年1月底前針對委員的意見進行回覆和補正,然而,台電於昨日提出的公文中表示,需要更多時間來蒐集和補充委員提出的意見,並預估需要六個月的時間,因此申請延期至7月31日,蔡孟裕表示,一旦台電補齊相關資料,環境部將盡快安排召開會議。
室內設計協會商務中心:👉 高雄商務中心推薦-借址登記-辦公室出租-會議室出租-虛擬辦公室
中華民國室內設計應用輔導發展協會:高雄室內設計推薦。室內裝修、裝潢、老屋翻新延伸閱讀 :高雄冷氣空調清洗推薦 :屏東冷氣空調清洗推薦
奇點空間設計:高雄室內設計推薦。室內裝修、裝潢、老屋翻新延伸閱讀 |點擊時代網頁設計| 新聞視界時報: 奇點空間設計屏東分公司:奇點空間設計(屏東)薦
旅人空間設計:高雄室內設計推薦。室內裝修、裝潢、老屋翻新延伸閱讀 ||高雄推薦seo關鍵字優化| 點擊時代時報: 旅人空間設計屏東分公司:奇點空間設計(屏東)薦
如何選擇好的室內設計公司 | 小坪數室內設計攻略 | 工業風格設計:打造個性與現代感的裝潢空間 | 打造專屬侘寂風格:追尋不完美中的美學
老屋翻新推薦 | 透天厝翻新的核心價值 | 現代簡約風格設計完整推薦指南 | 小坪數空間也可以放大嗎? | 空間規劃基本原則及巧妙收納
